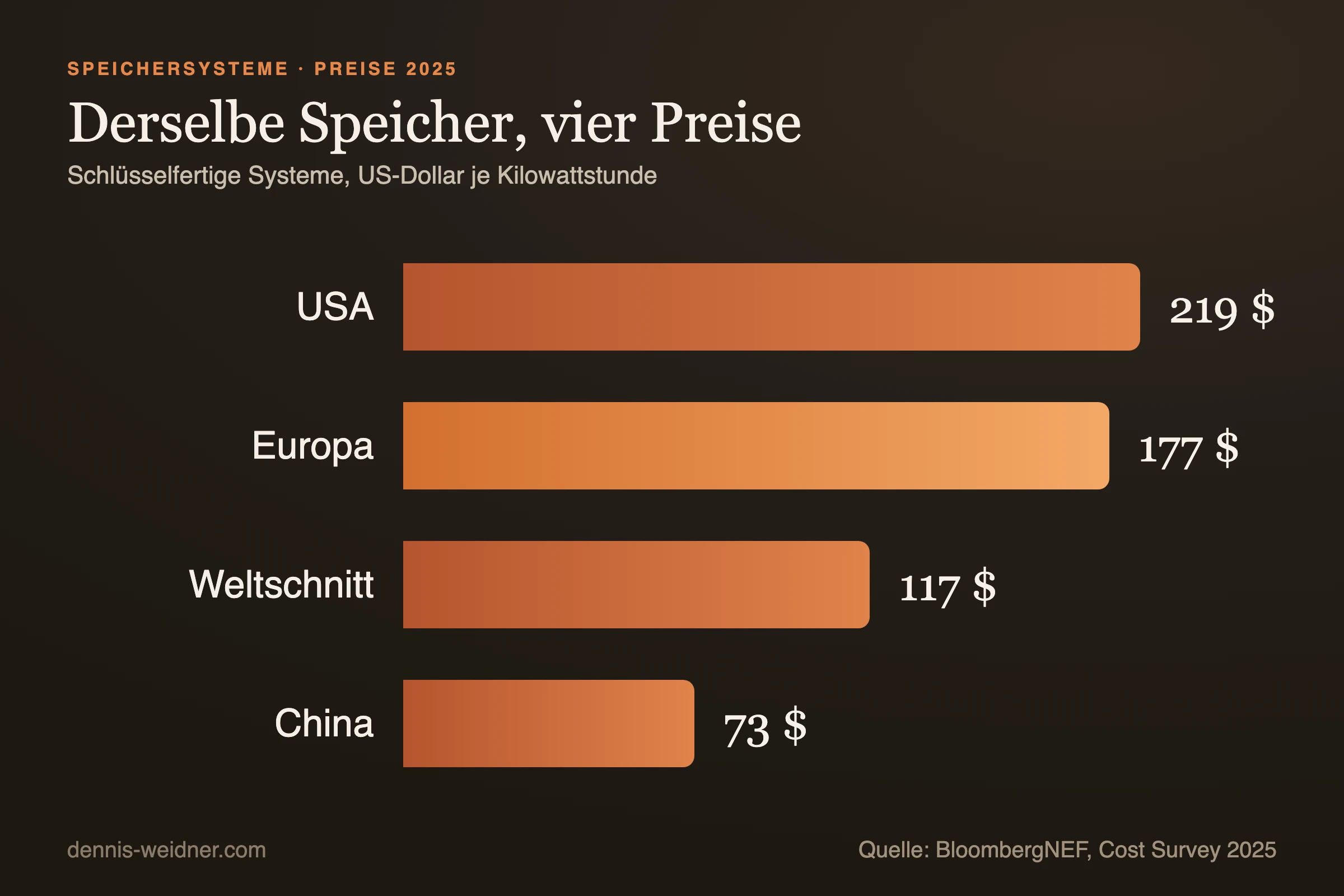

Ein schlüsselfertiger Batteriespeicher kostete 2025 im weltweiten Durchschnitt 117 US-Dollar je Kilowattstunde. In China waren es 73 Dollar, in Europa 177. Derselbe Container, dieselben Zellen, oft derselbe Hersteller, und trotzdem der zweieinhalbfache Preis. Diese Lücke ist die kürzeste Antwort auf die Frage, was ein EPC-Contractor eigentlich macht. Denn was in Europa teurer ist, sind fast nie die Zellen.

Wofür die drei Buchstaben stehen
EPC heißt Engineering, Procurement, Construction. Ein EPC-Contractor plant die Anlage, beschafft die Komponenten und baut sie, und zwar gegen einen Festpreis und einen Fertigstellungstermin. Das klingt nach einer Bauleistung, ist aber vor allem eine Risikoübernahme. Der Bauherr kauft nicht Arbeitsstunden, er kauft eine einzige Adresse für alles, was schiefgehen kann.
Mehr zum Thema: Batteriespeicher & Energie – Grundlagen, Praxis und alle Artikel an einer Stelle.
Die Alternative heißt Multi-Contracting: Der Bauherr kauft die Container beim Zellhersteller, den Trafo bei einem Zweiten, die Mittelspannungsanlage bei einem Dritten, das Energiemanagement bei einem Vierten und beauftragt eine Baufirma für den Rest. Das ist auf dem Papier zwischen fünf und fünfzehn Prozent günstiger, und in genau dieser Differenz steckt das ganze Thema dieses Textes.
Die Rechnung, die selten aufgemacht wird
Wenn die Hardware fällt und der Endpreis nicht im gleichen Tempo fällt, lohnt der Blick auf das, was dazwischenliegt.

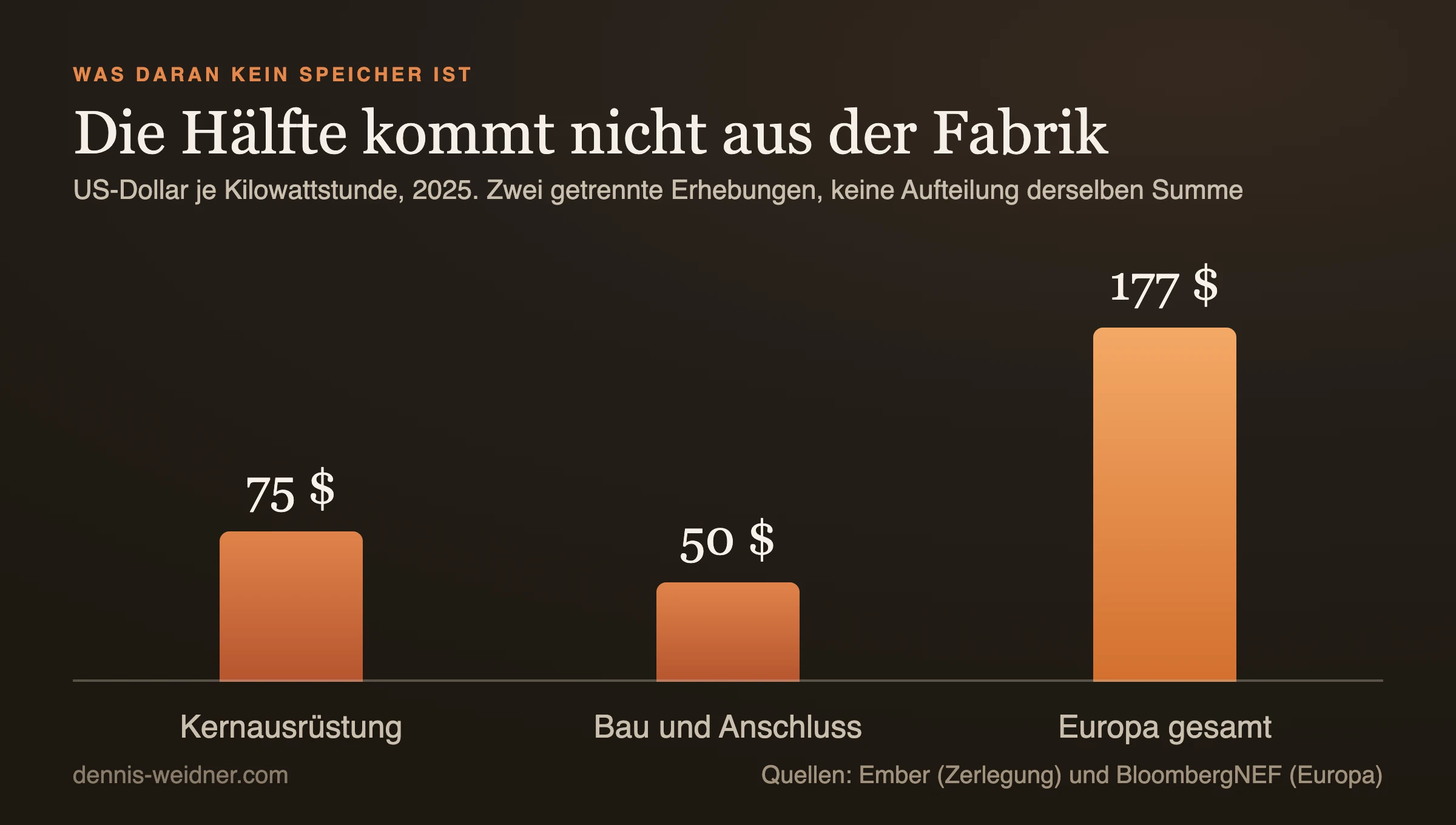

Ember beziffert die Kernausrüstung ab Werk, also Container, Wechselrichter und Energiemanagement, auf rund 75 Dollar je Kilowattstunde, und Installation plus Netzanschluss auf rund 50 Dollar. Anders gesagt: Etwa 40 Prozent dessen, was ein Speicher kostet, hat nie eine Fabrik gesehen. Es ist Tiefbau, Kabel, Trafo, Schutztechnik, Zertifizierung, Inbetriebsetzung und Papier.
Genau dieser Teil fällt nicht im Preis. Die Zellpreise sind seit 2023 zweimal zweistellig gefallen, zuletzt der Weltschnitt um 31 Prozent gegenüber 2024. Ein Bagger in Brandenburg wird dadurch nicht billiger, ein Prüfingenieur auch nicht. Wer eine Projektkalkulation von 2024 mit den Zellpreisen von 2026 aktualisiert, aber die Baukosten stehen lässt, rechnet sich deshalb reich.
Was in Deutschland wirklich Zeit kostet
Der europäische Aufschlag ist kein Aufschlag für schlechtere Arbeit. Er ist der Preis dafür, dass eine Anlage hier nicht angeschlossen wird, bevor sie nachgewiesen hat, dass sie sich im Netz benimmt. Drei Blöcke treiben ihn.
Das Zertifizierungspaket. Bevor ein Speicher an Mittel- oder Hochspannung ans Netz darf, braucht er ein Anlagenzertifikat nach den technischen Anschlussregeln VDE-AR-N 4110 beziehungsweise 4120. Grundlage sind gültige Einheitenzertifikate der verbauten Komponenten, ausgestellt werden darf das Ganze nur von Zertifizierungsstellen, die nach ISO 17065 von der DAkkS akkreditiert sind. Das ist kein Formular, sondern ein Nachweisverfahren mit Simulationsmodell, Prüfbericht und Konformitätserklärung. Es hängt an fremden Kapazitäten, und es ist der Punkt, an dem Projekte in Deutschland regelmäßig Monate verlieren.
Der Netzanschluss selbst. Kabeltrasse, Übergabestation, Schutzkonzept, Abstimmung mit dem Netzbetreiber. Wie eng dieses Nadelöhr geworden ist, habe ich in der Warteschlange der Batteriespeicher aufgeschrieben.
Brandschutz und Genehmigung. Abstände, Löschkonzept, Zufahrten, Abstimmung mit der Feuerwehr. In China steht der Container auf einer Betonplatte. Hier steht er in einem Gutachten.
Das Schnittstellenrisiko, an einem Beispiel
Warum die fünf bis fünfzehn Prozent Ersparnis beim Multi-Contracting oft nicht ankommen, lässt sich an einem einzigen Satz zeigen, der in fast jedem Vertragspaar unterschiedlich steht: Wo wird gemessen?
Ein Speicher garantiert zwei Dinge, an denen die Wirtschaftlichkeit hängt: die nutzbare Kapazität und den Wirkungsgrad im Lade-Entlade-Zyklus, den Round-Trip-Efficiency. Beide Werte sind nur dann eine Garantie, wenn drei Dinge feststehen: der Messpunkt, das Prüfverfahren und die Randbedingungen, also Ladegeschwindigkeit und Temperatur, und ob die Klimatisierung und die übrigen Eigenverbraucher mitgezählt werden.
Der klassische Fehler: Der Liefervertrag für die Container garantiert den Wirkungsgrad an den Gleichstromklemmen der Batterie. Der Betriebsführungsvertrag und die Erlösrechnung messen am Übergabepunkt in Mittelspannung. Dazwischen liegen Wechselrichter, Trafo, Kabel und Klimaanlage. Wenn die Anlage die Zusage an den Klemmen erfüllt, aber am Übergabepunkt hinter dem Businessplan bleibt, hat niemand vertragsbrüchig gehandelt, und der Bauherr trägt den Schaden. Bei einem EPC-Vertrag mit einer einzigen garantierten Kennzahl am Übergabepunkt kann das nicht passieren.
Dasselbe Muster wiederholt sich an jeder Naht: Der Trafo passt nicht zur Schutzeinstellung, das Energiemanagement spricht ein anderes Protokoll als die Netzleitstelle, der Zertifizierer verlangt ein Simulationsmodell, das der Wechselrichterhersteller nicht in der benötigten Version liefert. Jede dieser Nähte kostet Wochen. Bei Multi-Contracting sind die Nähte das Problem des Bauherrn.
Woran man einen guten EPC-Vertrag erkennt
Nicht am Preis. An sechs Stellen.
Eine Garantiekennzahl, ein Messpunkt. Kapazität, Wirkungsgrad und Verfügbarkeit gehören alle am selben Punkt gemessen, mit demselben Prüfprotokoll, das auch der spätere Betriebsführungsvertrag verwendet.
Ein echter Leistungstest vor der Abnahme. Mit definierten Zyklen, definierter Temperatur und einem Wiederholungsrecht. Die Abnahme ist der Moment, in dem das Risiko übergeht; sie darf nicht auf einem Datenblatt beruhen.
Vertragsstrafen, die der Abweichung folgen. Für Verzug, für fehlende Kapazität, für fehlenden Wirkungsgrad, für fehlende Verfügbarkeit, jeweils proportional. Eine Pauschalstrafe hilft niemandem, weil sie bei kleinen Abweichungen zu hart und bei großen zu weich ist.
Ein Haftungsdeckel, der zur Anlage passt. Üblich sind Obergrenzen im Bereich des Auftragswerts. Wichtiger als die Höhe ist, was ausgenommen ist, und ob die Gewährleistungsfrist für die Bauleistung und die Produktgarantie der Zellen aufeinander abgestimmt sind. Sie laufen sonst unterschiedlich lang, und die Lücke gehört immer dem Betreiber.
Degradation und Nachrüstung. Eine Zelle verliert Kapazität. Ob nach fünf Jahren Module nachgerüstet werden, wer das bezahlt und zu welchem Preis, gehört in den Vertrag, nicht in eine spätere Verhandlung mit einem Lieferanten, der dann keinen Wettbewerb mehr hat.
Der Zertifizierungsweg als benannte Leistung. Wer beschafft die Einheitenzertifikate, wer beauftragt die Zertifizierungsstelle, wer trägt die Verzögerung, wenn ein Simulationsmodell fehlt. Steht das nicht drin, steht es beim Bauherrn.
Zwei Jahre oder fünf, und wer das entscheidet
Ein Punkt, der in Angeboten fast nie erklärt wird und trotzdem über Jahre Haftung entscheidet: Nach § 634a BGB verjähren Mängelansprüche bei einem Bauwerk in fünf Jahren ab Abnahme. Wird stattdessen die VOB/B vereinbart, was bei Bauleistungen üblich ist, sind es nach § 13 Absatz 4 nur vier Jahre.
Und dann kommt der Satz, der einen Speicher besonders trifft. Für Teile maschineller und elektrotechnischer Anlagen, bei denen die Wartung Einfluss auf Sicherheit und Funktionsfähigkeit hat, verkürzt sich die Frist auf zwei Jahre, wenn der Auftraggeber sich entscheidet, dem Auftragnehmer die Wartung nicht zu übertragen. Ein Batteriespeicher besteht fast vollständig aus solchen Teilen. Wer also den Wartungsvertrag aus Kostengründen an einen Dritten vergibt, halbiert damit die Gewährleistung auf die Anlage, ohne dass jemand das im Verhandlungsprotokoll vermerkt.
Das ist kein Argument dafür, die Wartung automatisch dem Errichter zu geben. Es ist ein Argument dafür, die Entscheidung bewusst zu treffen und den Preis beider Varianten zu vergleichen: zwei Jahre Gewährleistung plus günstigere Wartung gegen vier Jahre plus teurere. Wer das erst nach der Abnahme erfährt, hat keine Wahl mehr.
Meine Einordnung
Ich begleite diese Projekte als Advisor, nicht als Contractor, und schaue mir Verträge deshalb aus einer bestimmten Richtung an: Was passiert, wenn es schiefgeht, und wer zahlt dann. Aus dieser Perspektive ist die Entscheidung zwischen EPC und Multi-Contracting keine Preisfrage, sondern eine Frage nach der eigenen Organisation.
Wer ein Team hat, das Schnittstellen technisch beurteilen kann, und wer mehrere Projekte hintereinander baut, fährt mit Multi-Contracting besser, weil die Ersparnis echt ist und die Lernkurve bleibt. Wer sein erstes oder zweites Projekt baut, kauft mit dem EPC-Aufschlag nicht Bequemlichkeit, sondern Finanzierbarkeit: Banken bewerten ein Projekt mit einer Adresse und einer garantierten Kennzahl anders als eines mit sieben Verträgen und einer Excel-Tabelle, die die Nähte verwaltet.
Was ich in Angeboten am häufigsten sehe und am wenigsten mag, ist der Zwischenzustand: ein Vertrag, der EPC heißt, aber Netzanschluss, Zertifizierung und Inbetriebsetzung ausklammert. Dann hat man den Aufschlag bezahlt und die Nähte behalten. Die erste Frage an jedes Angebot lautet deshalb nicht, was es kostet, sondern was es ausschließt.
Womit dieser Speicher später sein Geld verdient, steht im Erlösstapel eines Großspeichers. Warum die Fläche dafür inzwischen die Eintrittskarte ist, habe ich unter Fläche für einen Batteriespeicher sichern aufgeschrieben. Der Überblick über das Feld liegt unter BESS und Energiespeicher, und welche Messregeln beim Betrieb gelten, steht im Beitrag über die neuen Regeln für Batteriespeicher und Ladepunkte.
Der beste EPC-Vertrag ist der, den man nach der Abnahme nie wieder aufschlagen muss. Erkennen kann man ihn nur vorher.
Häufige Fragen
Was macht ein EPC-Contractor bei einem Batteriespeicher?
Er übernimmt Planung, Beschaffung und Bau der gesamten Anlage gegen Festpreis und Termin: Engineering, Procurement, Construction. Der wirtschaftliche Kern ist nicht die Bauleistung, sondern die Bündelung des Risikos an einer Adresse, samt garantierter Kapazität, garantiertem Wirkungsgrad und Vertragsstrafen bei Abweichung. Die Alternative ist Multi-Contracting, bei dem der Bauherr die Gewerke einzeln vergibt und die Schnittstellen selbst verantwortet.
Warum kostet ein Batteriespeicher in Europa mehr als in China?
Weil der Unterschied nicht in den Zellen liegt. Laut BloombergNEF kostete ein schlüsselfertiges System 2025 im Weltschnitt 117 US-Dollar je Kilowattstunde, in China 73 und in Europa 177. Ember beziffert die Kernausrüstung ab Werk auf rund 75 Dollar und Installation plus Netzanschluss auf rund 50 Dollar je Kilowattstunde. Der Rest sind lokale Kosten: Tiefbau, Netzanschluss, Zertifizierung, Genehmigung und Brandschutz. Diese Positionen fallen nicht im Preis, die Zellen schon.
Was ist das Schnittstellenrisiko bei einem Speicherprojekt?
Das Risiko, dass zwei Lieferanten je für sich vertragsgemäß liefern und das Gesamtsystem trotzdem die Zusagen verfehlt. Klassischer Fall: Der Wirkungsgrad ist an den Gleichstromklemmen der Batterie garantiert, gemessen und abgerechnet wird aber am Übergabepunkt in Mittelspannung, hinter Wechselrichter, Trafo und Klimatisierung. Niemand hat den Vertrag gebrochen, der Schaden liegt beim Bauherrn. Ein EPC-Vertrag mit einer Kennzahl an einem Messpunkt schließt diese Lücke.
Was ist ein Anlagenzertifikat und wer stellt es aus?
Der Nachweis, dass eine Anlage die technischen Anschlussregeln einhält, für Mittelspannung nach VDE-AR-N 4110 und für Hochspannung nach VDE-AR-N 4120. Grundlage sind gültige Einheitenzertifikate der verbauten Komponenten. Ausstellen dürfen es nur Zertifizierungsstellen, die nach ISO 17065 von der DAkkS akkreditiert sind. Ohne dieses Paket gibt es keine Inbetriebsetzung, und weil es an fremden Prüfkapazitäten hängt, ist es einer der häufigsten Gründe für Verzug.
Herzlich,
